抓工期抢进度 多家企业合力推进陇电下江南——陇电入浙工程电源建设一线见闻

中国华电凉州区九墩滩300万千瓦光伏项目。王萍

新甘肃·甘肃日报记者 王占东

深秋时节,武威市凉州区九墩滩光伏治沙示范园区,吊机林立、机器轰鸣,风车成林、光伏似海,一派大干快上、热火朝天、聚绿成势的景象,在大漠戈壁上铺展开来。

伏发电板在阳光下熠熠生辉。电站一旁的电源本体工程——330千伏汇集升压站,刚完成封顶。升压站后的配套储能项目,正在吊装储能单元设备。储能建设现场北侧的沙漠边缘,工人们正在新的光伏桩基上搭建着光伏支架。

国网武威供电公司发展策划部电源接入管理专责李超胜刚到现场,便向中国华电甘肃腾格里绿色能源有限公司工程建设部主任吴俊文聊起了项目进度。

“10月10日,国网甘肃电力启动武威换流站交流系统调试,陇电入浙工程迈出重要一步,我们的紧迫感更强了。”吴俊文对李超胜说,“目前,300万千瓦光伏项目,已建成140万千瓦,力争年底全部建成,并具备并网条件,赶在明年初与陇电入浙工程同步投运。”

“武威供电公司也在快马加鞭地推进凉州北750千伏变电站建设,为你们的电源送出,提供坚强保障支撑。”李超胜说,“我们随时保持沟通,在你们项目并网前三个月,全力服务你们办理前期并网手续。”

吴俊文告诉记者,九墩滩300万千瓦光伏项目包括光伏项目本体、两座150万千瓦330千伏汇集升压站和72万千瓦/144万千瓦时配套储能。项目于2025年11月开工,并于2026年3月开启治沙工作。项目建成后,年发电量达到51亿千瓦时。丰沛绿电,经330千伏升压站升压,接入武威凉州北750千伏变电站,再由凉州北750千伏变电站接入武威换流站,实现绿电送江南。目前,项目剩余各项工程正加快建设。

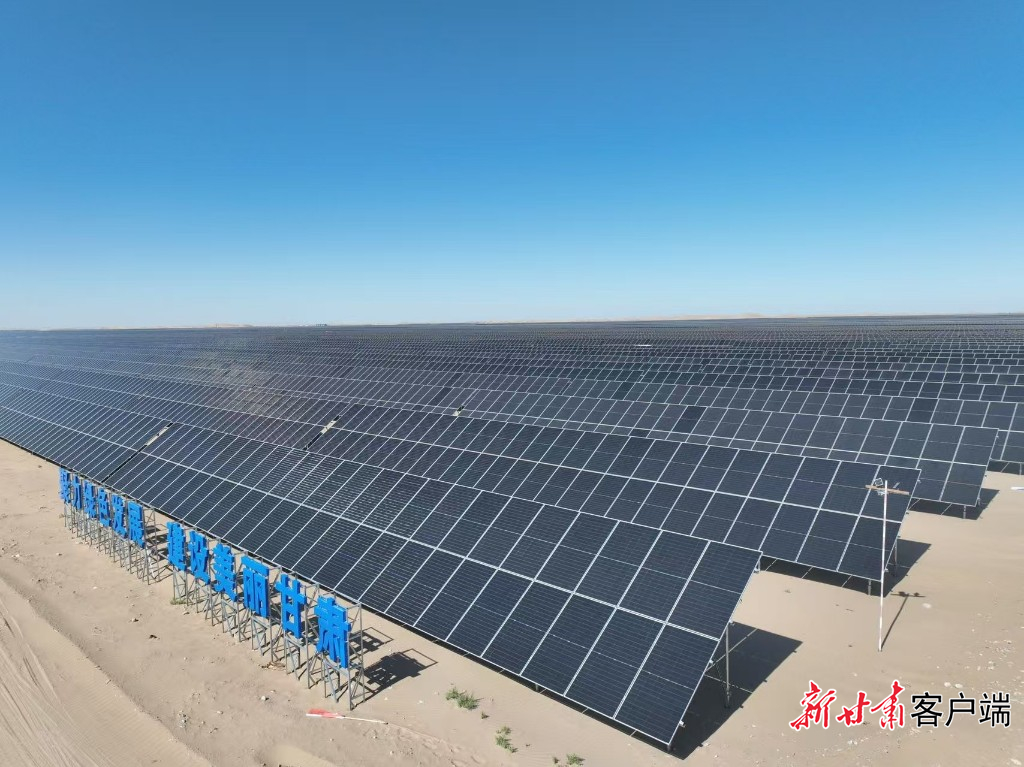

民勤县红砂岗120万千瓦光伏项目基地上的光伏支架。王占东

与此同时,在九墩滩北100公里外的民勤县红砂岗镇,陇电入浙工程另一配套电源——甘肃腾格里沙漠河西新能源基地武威市民勤县红砂岗120万千瓦光伏项目,也正在如火如荼地推进。

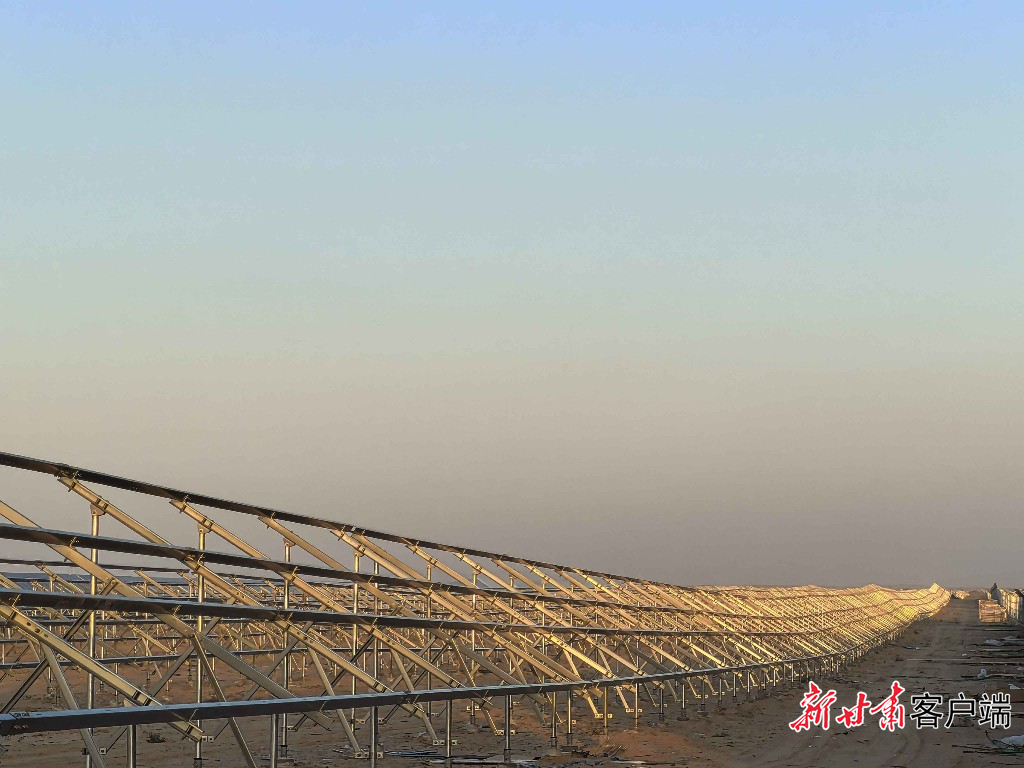

眺望一眼望不到边的光伏基地,66万根桩基上,已有70%架好了光伏支架或光伏板,剩余20万多根桩基,正在架设支架。夕阳洒在上面,泛起点点金光,仿佛在沙漠上平铺出一片片金波。

项目工程部主任张硕说,项目自2026年4月15日开工以来,我们抓工期抢节点,采取两班倒的施工方式,推进项目进度。目前,桩基施工已基本完成,升压站建筑结构已完工,支架及组件安装全面展开,电气主设备正陆续就位。眼下正值四季度施工黄金期,各参建单位抢抓有利施工条件,保质保量推进施工,推动项目于2026年12月30日前建成。项目投运后每年可向浙江输送绿电约22亿千瓦时。

陇电入浙工程可接入1120万千瓦新能源,接入规模为国外同类先进工程的5倍。其中,1090万千瓦新能源项目位于武威市境内。

为满足武威区域内新能源项目接入武威换流站,国网武威供电公司新建甘肃陇电入浙直流配套新能源330千伏送出工程(武威)330千伏架空输电线路9条,总长度约267公里。

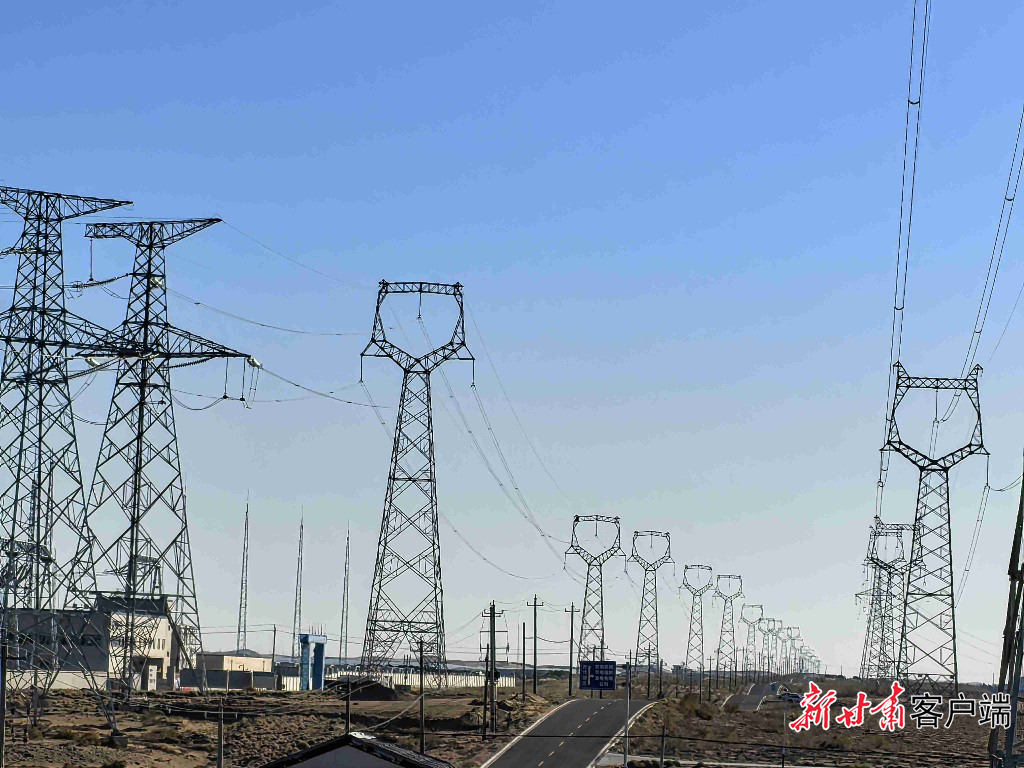

武威市凉州区九墩滩光伏治沙示范园区内的电网。王占东

国网武威供电公司有关负责人表示,我们积极推行新能源并网全过程服务,率先成立全省新能源服务柔性团队,编制接网服务流程手册,主动前往新能源现场指导业主开展质监、调试等工作,积极解决企业建设和并网过程中的各类问题。一站式、靠前式服务,大幅缩短项目并网周期,确保新能源项目成熟一个、验收一个、并网一个,切实保障陇电入浙配套新能源项目按期建成、顺利并网,早日实现绿电送江南、甘浙两头甜。
