为千万千瓦级新能源搭建上网通道——陇电入浙工程电网建设一线见闻

视频:陇电入浙工程配套新能源330千伏输电线路工程建设现场。

陇电入浙工程配套新能源330千伏输电线路工程建设现场。本文视频、图片由新甘肃·甘肃日报记者王占东 采制
  新甘肃·甘肃日报记者 王占东
  10月14日午后,民勤县红砂岗镇红砂岗村的旷野上,重卡穿梭、机器轰鸣,穿戴整齐的施工人员,正在人机协同下,或开挖基坑,或浇筑基座,或组立铁塔……一场电网网架建设的大会战,正在如火如荼地推进中。

国网武威供电公司组织的建设者们,正争分夺秒地推进陇电入浙工程配套新能源330千伏输电线路工程。

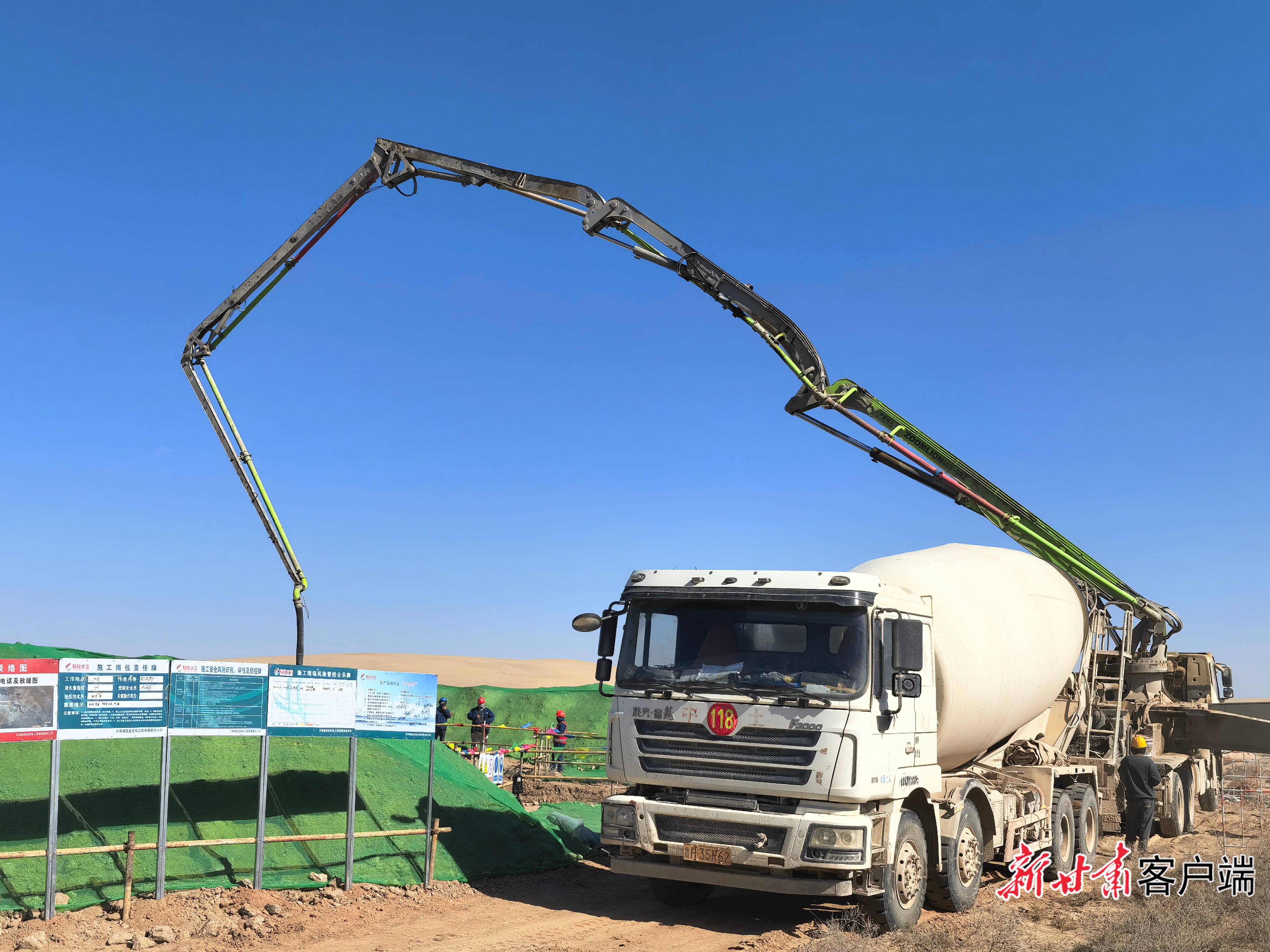

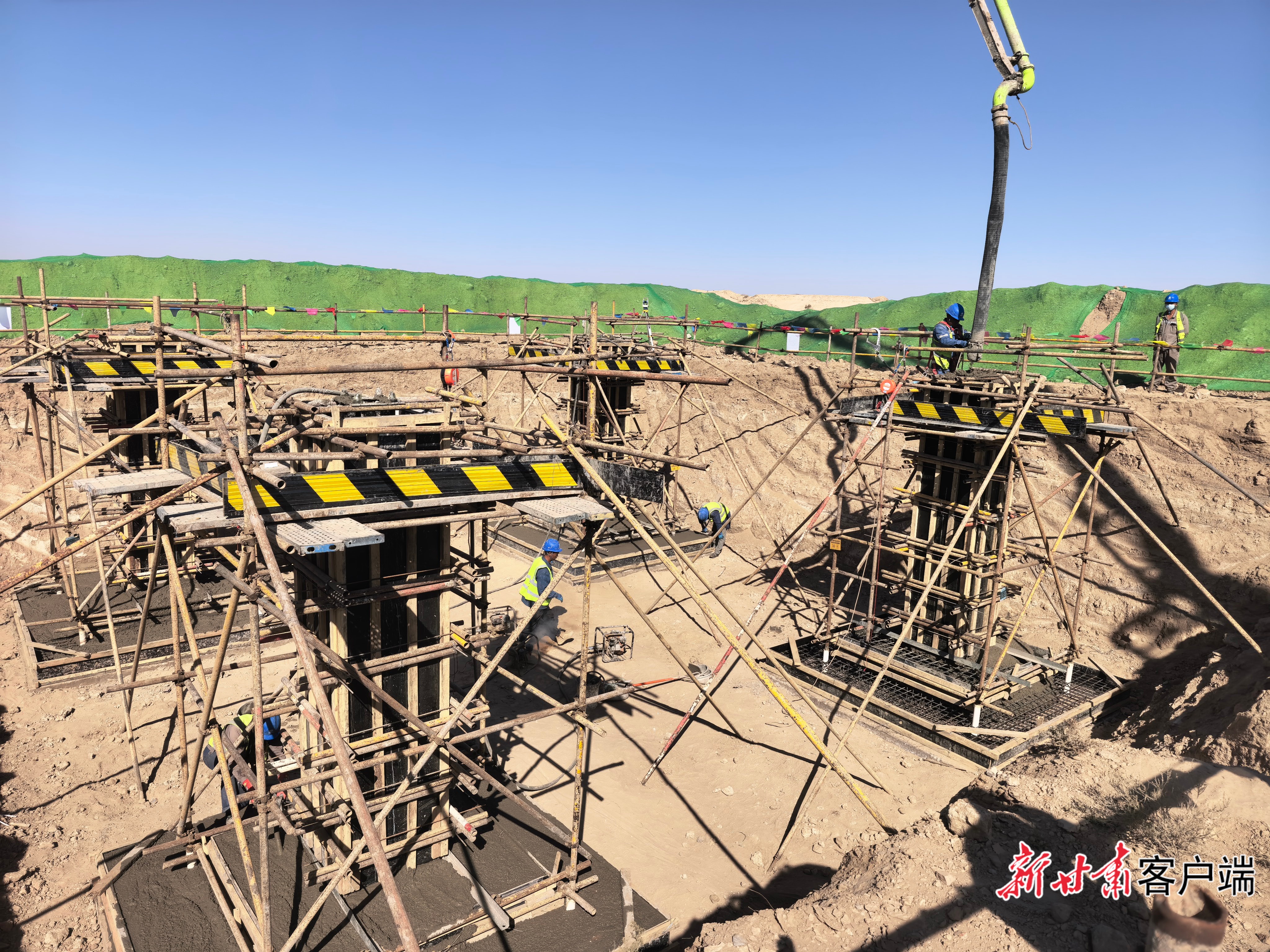

置身繁忙的工地,一条伸向空中约40米高的混凝土泵车输送管,格外显眼。记者走近发现,这是一番浇筑输电线路电塔基座的场景——混凝土泵车正将商砼车内的混凝土压入管道,并借助管道高悬空中的弧形势能,将混凝土输送到地下约4米的电塔基座上。在施工人员的配合下,四座塔基即将完成混凝土浇筑。

  施工现场。
  “这里是红砂岗新能源基地连接武威北750千伏变电站的一条330千伏输电线路。”国网武威供电公司建设部副主任黄立琛介绍,特高压送电的路径是,各新能源场站发出的电,首先汇集到场站的330千伏升压站进行升压,之后经330千伏输电线路,送入750千伏变电站,再经750千伏变电站接入武威换流站,经换流站换流,再沿直流通道秒送浙江。
 这个点位,是全线37基铁塔中的第18号。为抢进度,全线打破常规工序——以往开挖、绑筋、支模、浇筑均由同一班组完成,如今按工序分工,专业班组流水作业,一个班组专挖基础、一个专绑筋支模、一个专浇筑,效率大增。同时,组塔班组提前进场,在基础回填后,随即开展地面组塔,待全部基础浇筑完成、通过转序质量监督,即可直接吊装铁塔。
  “陇电入浙工程预计明年上半年投运,我们必须加快建好这些连接输电‘主动脉’的‘毛细血管’,让武威市新能源及时送往浙江。”黄立琛说。
  据了解,陇电入浙工程可接入1120万千瓦新能源,接入规模为国外同类先进工程的5倍。其中,1090万千瓦新能源项目位于武威市境内。
  为满足民勤红砂岗、凉州九墩滩、古浪黄花滩等区域新能源项目接入武威换流站,国网武威供电公司新建330千伏送出工程,共有9条330千伏输电线路,总长度约267公里,铁塔687基。
  工程沿线地处戈壁荒漠,对基础施工安全与实体质量提出较高要求。国网武威供电公司自今年9月起,统筹调配人力、机械、物资等资源,严把安全、质量、进度三道关口,稳步推进基础浇筑、铁塔组立、架线施工。黄立琛介绍,计划明年上半年随陇电入浙本体工程同步建成投运。
  与此同时,国网武威供电公司还承担着特高压工程建设的属地协调任务。自陇电入浙工程开建以来,多措并举推进手续办理、配套建设、通道清理、停电协调各项工作,破解各类建设难题,助力各参建单位高效施工。
  “拿陇电入浙工程送端的三条750千伏线路建设来说,架线过程中要同时跨越为民勤县域两条110千伏供电线路,为确保线路建设和保电工作两不误,国网武威供电公司协同参建单位制定跨越方案和保电措施,确保民勤县用电无忧。”黄立琛说。
   国网武威供电公司副总经理胡红伟表示,将持续做好属地保障,加快配套送出工程建设,保障陇电入浙工程如期投运,让武威千万千瓦级新能源基地早日释放送出效能,实现“甘浙两头甜”。


编辑:王裕霞
责任编辑:赵博民、耿宁
